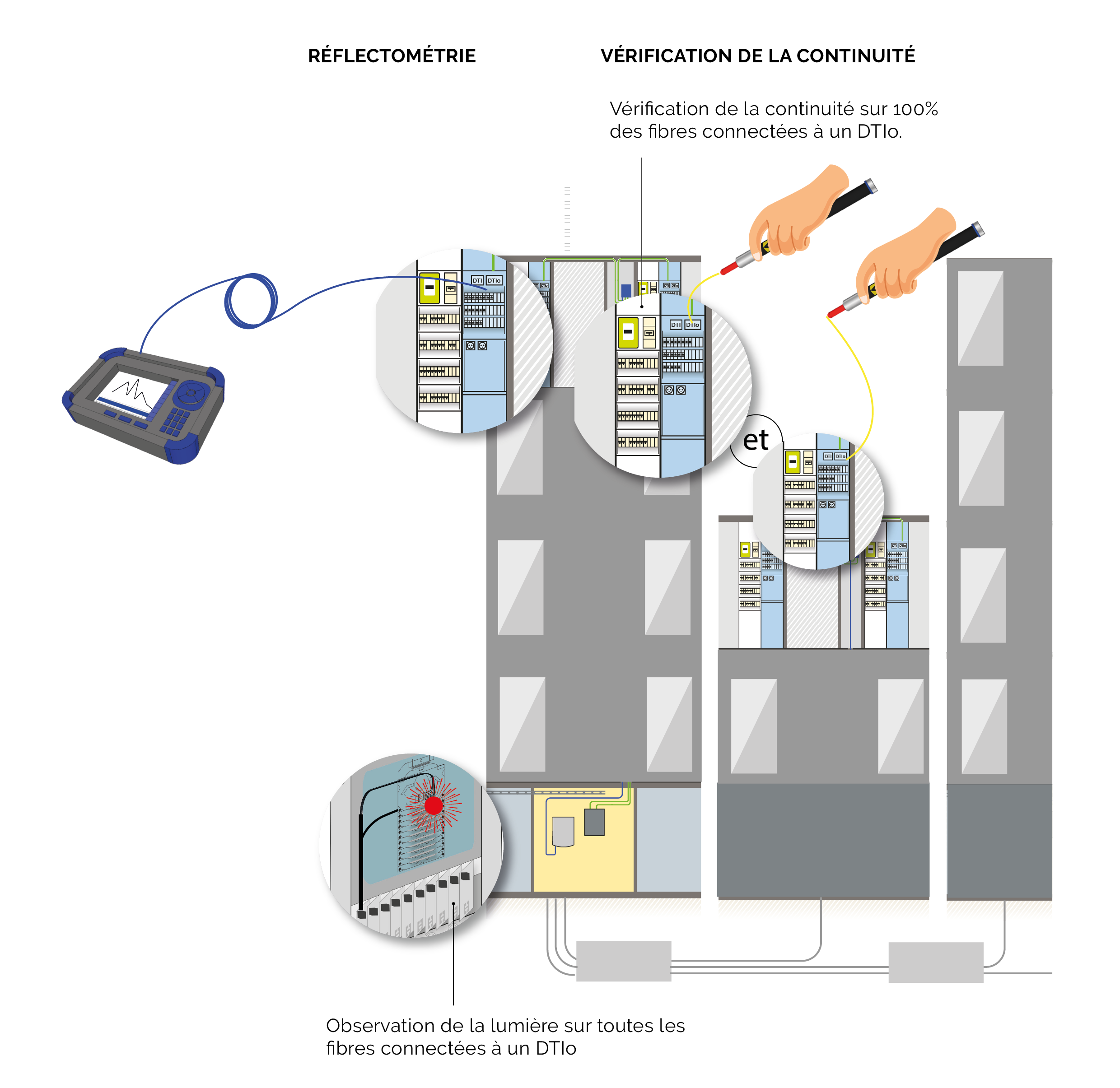

REFLECTOMETRIE : Sur 100% des fibres connectorisées au DTIo, dans un sens, à 1310nm et 1550nm. Atténuation maximum d’une épissure 0,3dB.
Si l’atténuation est supérieure, on refait la soudure. Si elle reste toujours supérieure à 0,3dB, il convient de faire la réflectométrie dans les deux sens (uniquement sur le lien considéré) en utilisant un adaptateur fibre nue ou en soudant un pigtail. Dans ce cas, la moyenne des atténuations mesurées dans les deux sens doit être inférieure à 0,15dB. Pas de bobine amorce au PR si réflectométrie dans un seul sens depuis le DTIo.
Le dossier de récolement (remis au format papier ou/et électronique) rassemble tous les documents techniques et administratifs concernant les câblages de communication de l’immeuble.
Il est fourni en trois exemplaires par l’installateur, un pour le Maître d’Ouvrage (pour transmission au gestionnaire à la fin du chantier), un pour l’organisme en charge de la vérification, un qui sera déposé au niveau du point de livraison.
Il comprend notamment :
• Le dossier d’ingénierie établi par le Maitre d’œuvre, le bureau d’étude du maitre d’ouvrage
• Les plans de bâtiment où figurent les numéros de logements
• Les plans de la construction où figurent les renseignements nécessaires à l’identification des matériels (plan de masse)
• Les diagrammes des câblages et des infrastructures mobilisables installées lors de l’aménagement, partagés avec le futur Opérateur d’Infrastructures
• Le code couleur des types de câbles utilisés
• Les fiches de concordance ou correspondance avec la règle de repérage utilisée
• Le procès-verbal de recette et les mesures (s’il a été prévu au cahier des charges) faites par l’installateur
• Les résultats des mesures de contrôle
• Le certificat d’autocontrôle (ou l’attestation de conformité) visé par l’organisme de vérification.
Les résultats des mesures sont présentés sous forme numérique, incluant une copie du logiciel de lecture.
Le dossier de récolement rassemblant tous el documents techniques et administratifs concernant les câblages de communication de l’immeuble devra aussi intégrer les informations relatives aux installations mises en place pour la collecte des « services dits à l’immeuble » (colonne de service) raccordés sur la BLOM.
Le dossier de récolement pour un campus privé, au-delà des documents déjà énoncés, comprend notamment :
• Le cahier des charges établi par le bureau d’étude du Maître d’Ouvrage
• Les plans de la construction où figurent les renseignements nécessaires à l’identification des matériels (plan de masse)
• Les diagrammes des câblages et des infrastructures mobilisables installées lors de l’aménagement.
